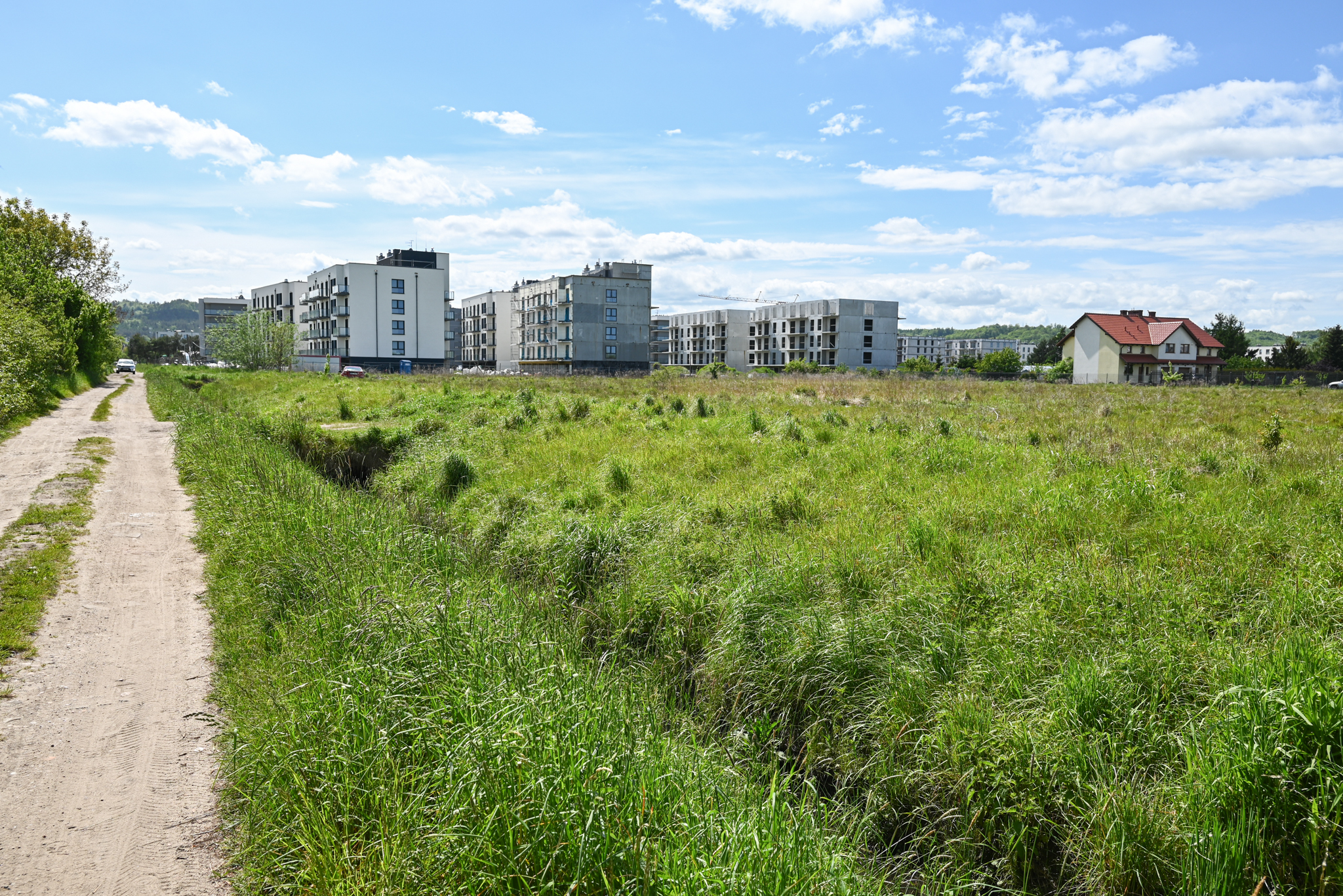

Trwają prace projektowe niezbędne do uzyskania pozwolenia na budowę. Przetarg na realizację inwestycji ma zostać ogłoszony w drugiej połowie 2025 roku.
Zakres inwestycji obejmie budowę dwukondygnacyjnej szkoły w kształcie litery „L” z głównym wejściem od ul. Formeli, łącznika do hali sportowej oraz boiska zewnętrznego. Przestrzeń wokół zostanie uporządkowana i wyposażona w niezbędną infrastrukturę.
Równolegle prowadzona będzie budowa układu drogowego ul. Formeli wraz z uzbrojeniem terenu.
Otwarcie szkoły planowane jest na wrzesień 2027 roku.

W ramach przedsięwzięcia powstają cztery hale sportowe o łącznej wartości około 50 mln zł. Obiekty będą wyposażone między innymi w poliuretanową nawierzchnię, boiska o wymiarach 40 × 20 m, a także w łączniki, zaplecza oraz szatnie.
Wszystkie prace budowlane mają się zakończyć w 2025 roku. Na realizację tych inwestycji urząd miasta pozyskał 20-milionowe dofinansowanie z Ministerstwa Sportu i Turystyki. Trwają starania o kolejne środki.

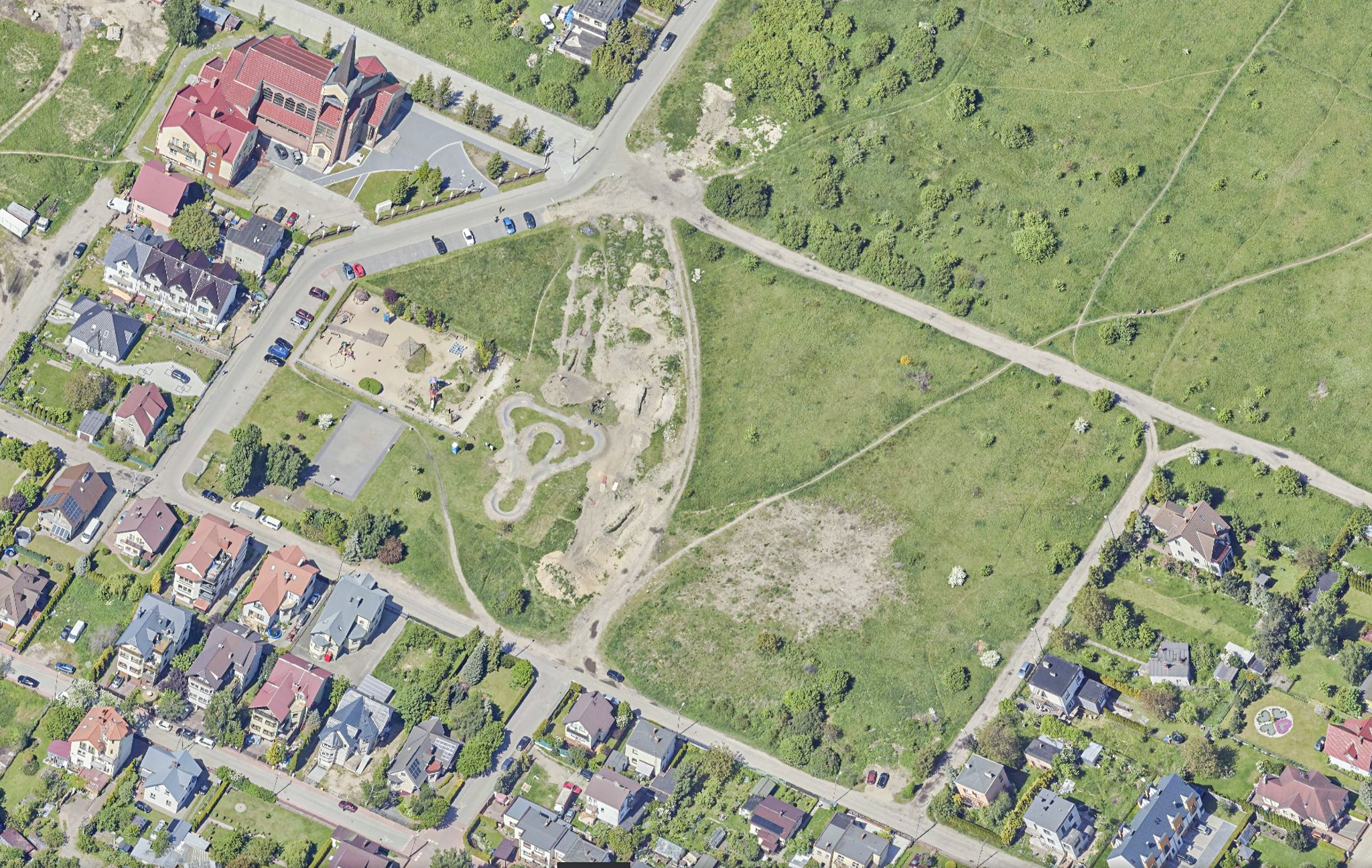

Zatwierdzono projekt koncepcyjny placówki zlokalizowanej w rejonie ul. Sędzickiego i Reja, a także jej otoczenia. Wykonawca opracowuje projekt budowlany.
W ramach przedsięwzięcia wybudowany zostanie pierwszy publiczny żłobek w mieście. Zostanie on zaprojektowany i wyposażony zgodnie z potrzebami dzieci do lat 3. Placówka będzie mogła przyjąć 116 maluchów. Zagospodarowany zostanie też teren wokół obiektu – powstanie plac zabaw stymulujący rozwój motoryki, altana i parking. Pojawią się również panele fotowoltaiczne i nasadzenia w postaci drzew oraz wieloletnich kwiatów.
Budynek ma powstać w pierwszej połowie 2026 roku.
Realizacja tej około 8-milionowej inwestycji stała się możliwa dzięki pozyskaniu dofinansowania z programu Maluch Plus.
Inwestycja, która powstała dzięki Budżetowi Obywatelskiemu, w sierpniu będzie gotowa do użytku.
Zakres prac objął zakup i montaż: tężni solankowej, ławek z oparciem, leżaków wypoczynkowych oraz koszy na odpady. Wykonany został także ciąg pieszy o powierzchni 350 m2.
Wartą niespełna 640 tys. zł inwestycję zrealizowała firma Marzena Seklecka Usługi Blacharsko-Dekarskie.
Trwają przygotowania do realizacji kolejnych etapów inwestycji przy ul. Różanej – przebudowy boiska do piłki nożnej, budowy boiska wielofunkcyjnego oraz zagospodarowania okolicznych terenów zielonych.
Rozpoczęły się prace budowlane, które potrwają prawdopodobnie do grudnia tego roku.

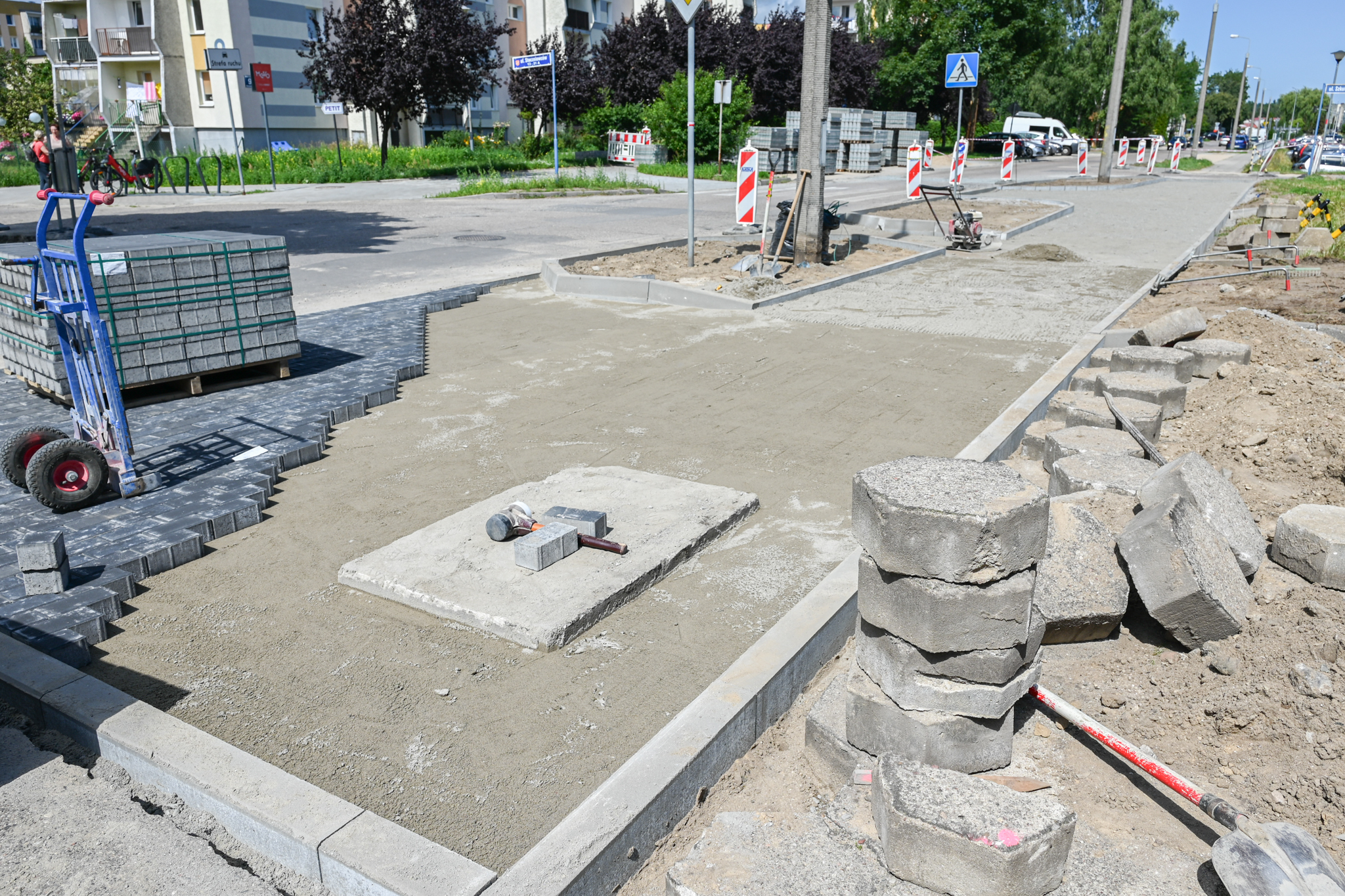

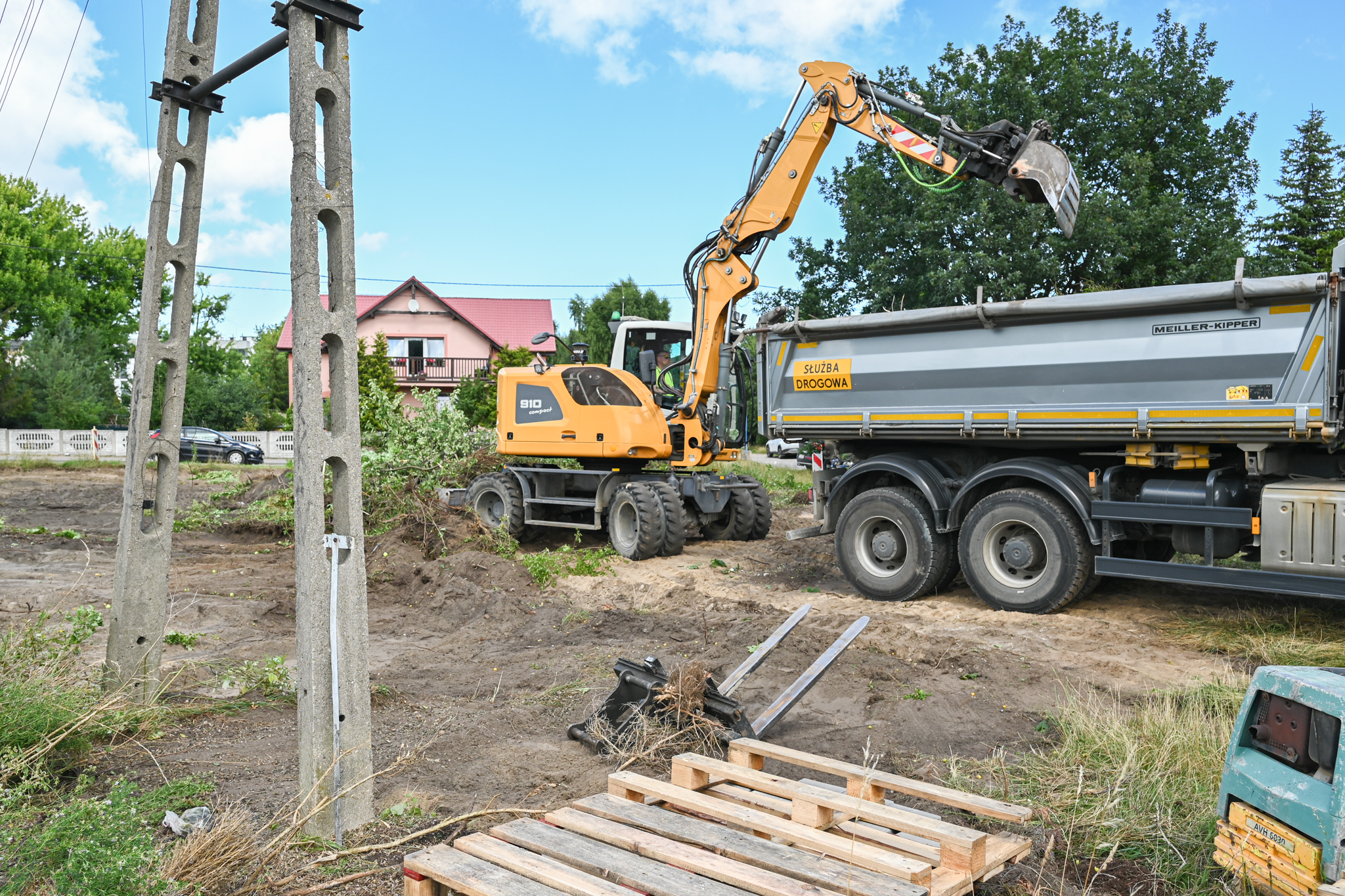

W ramach inwestycji wymieniona zostanie nawierzchnia jezdni i chodników w okolicy szkoły. Powstaną dwa parkingi – jeden na 35 miejsc, drugi typu „Kiss and ride” do krótkiego postoju. Zbudowany zostanie też zbiornik retencyjny. Dodatkowo poprawi się bezpieczeństwo – pojawią się wyniesione skrzyżowania, barierki oraz lampy doświetlające cztery przejścia dla pieszych.
Warte niespełna 2 mln zł przedsięwzięcie realizuje S.K. Przedsiębiorstwo Budowlano-Drogowe Sebastian Kurdziel.
Inwestycja realizowana w ramach Budżetu Obywatelskiego.
Naprawiane są usterki, które zostały zgłoszone wykonawcy podczas końcowego odbioru, równolegle trwa porządkowanie terenu wokół budynków.
W ramach inwestycji powstały dwa komunalne bloki mieszkalne. Znajdują się w nich łącznie 72 lokale (maksymalnie czteropokojowe) z balkonami lub tarasami, a także: wózkarnie, pomieszczenia gospodarcze i windy. Bloki są dostosowane do potrzeb osób z niepełnosprawnościami. Wokół budynków powstały ciągi piesze, drogi, miejsca parkingowe, ogrody deszczowe, plac zabaw, ławki, oświetlenie oraz wiaty śmietnikowe.
Koszt całej inwestycji wyniósł ponad 19,8 mln zł. Na realizację przedsięwzięcia, po zwiększeniu dotacji, miastu udało się zdobyć przeszło 15,8 mln zł dofinansowania z Banku Gospodarstwa Krajowego.

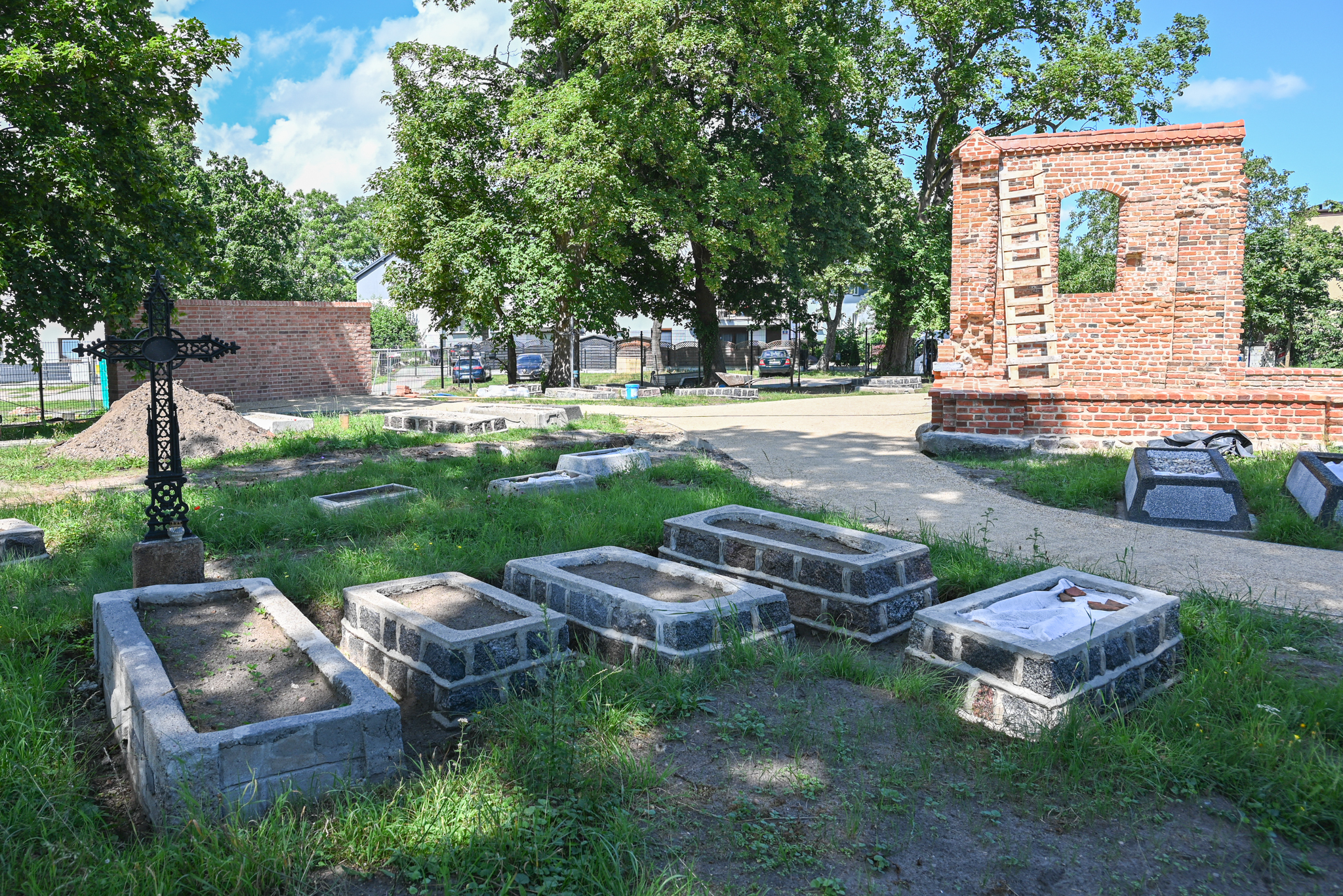

Zakończono układanie ścieżek oraz konserwację nagrobków wykonanych z lastryko. Dobiegły końca również prace związane z montażem ogrodzenia panelowego. Równolegle – w zależności od warunków pogodowych – kontynuowana jest konserwacja ścian kościoła oraz działania przy ogrodzeniach okalających nagrobki.
Ostatnim etapem rewitalizacji będzie zagospodarowanie terenów zielonych.
Zakończenie wszystkich robót planowane jest na październik tego roku.
Na realizację inwestycji urząd miasta zdobył 960 tys. zł dofinansowania z Rządowego Programu Odbudowy Zabytków.
Uzyskano pozwolenie na budowę, trwają przygotowania do ogłoszenia przetargu.

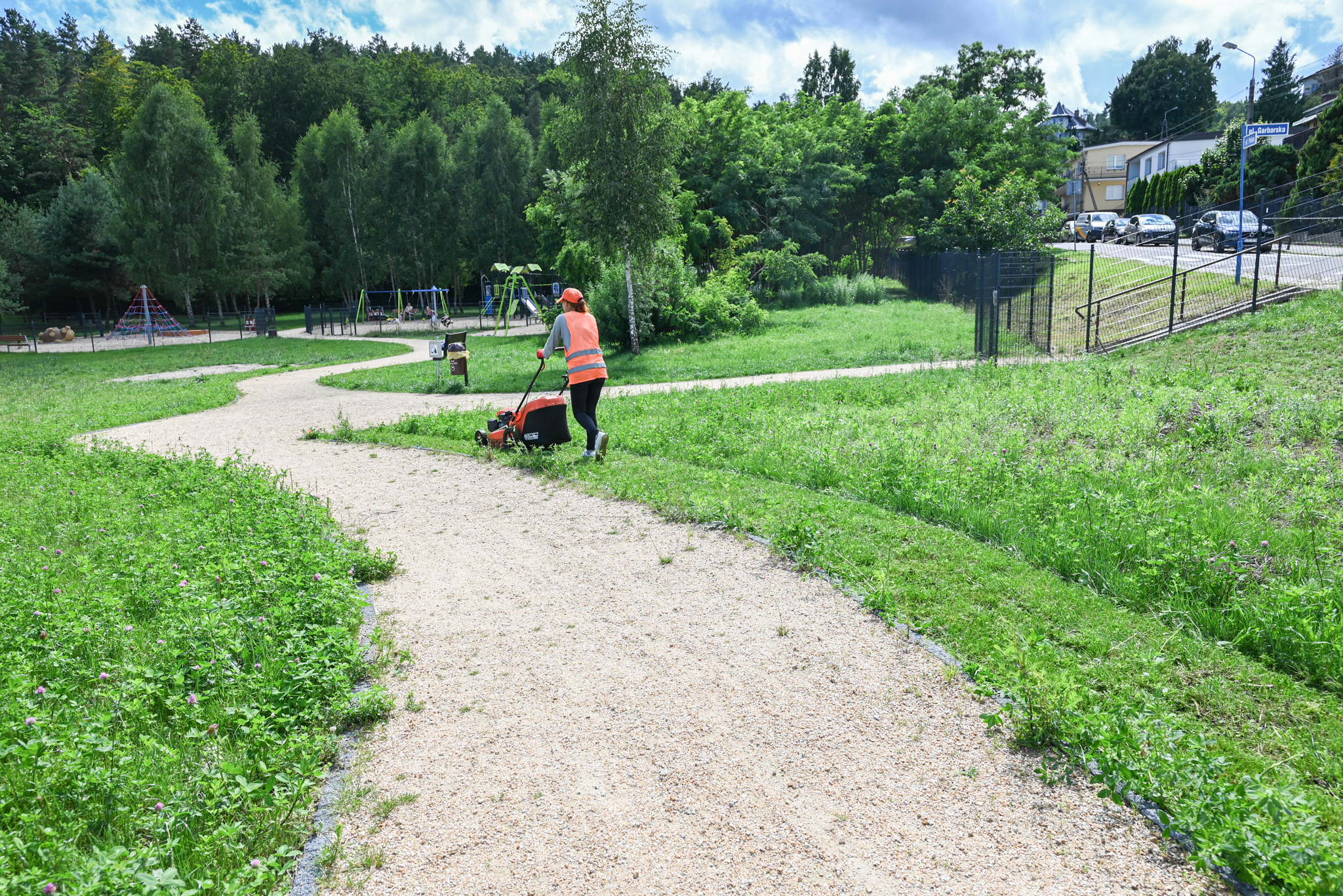

Celem inwestycji jest stworzenie boiska w sąsiedztwie placu zabaw wybudowanego pod koniec 2024 roku.
Zakończenie robót planowane jest na grudzień tego roku.
Trwają negocjacje ze spółką Gaz-System, będącą właścicielem terenu, na temat możliwości oraz rodzaju zabudowy mającej powstać w pobliżu linii gazociągu.

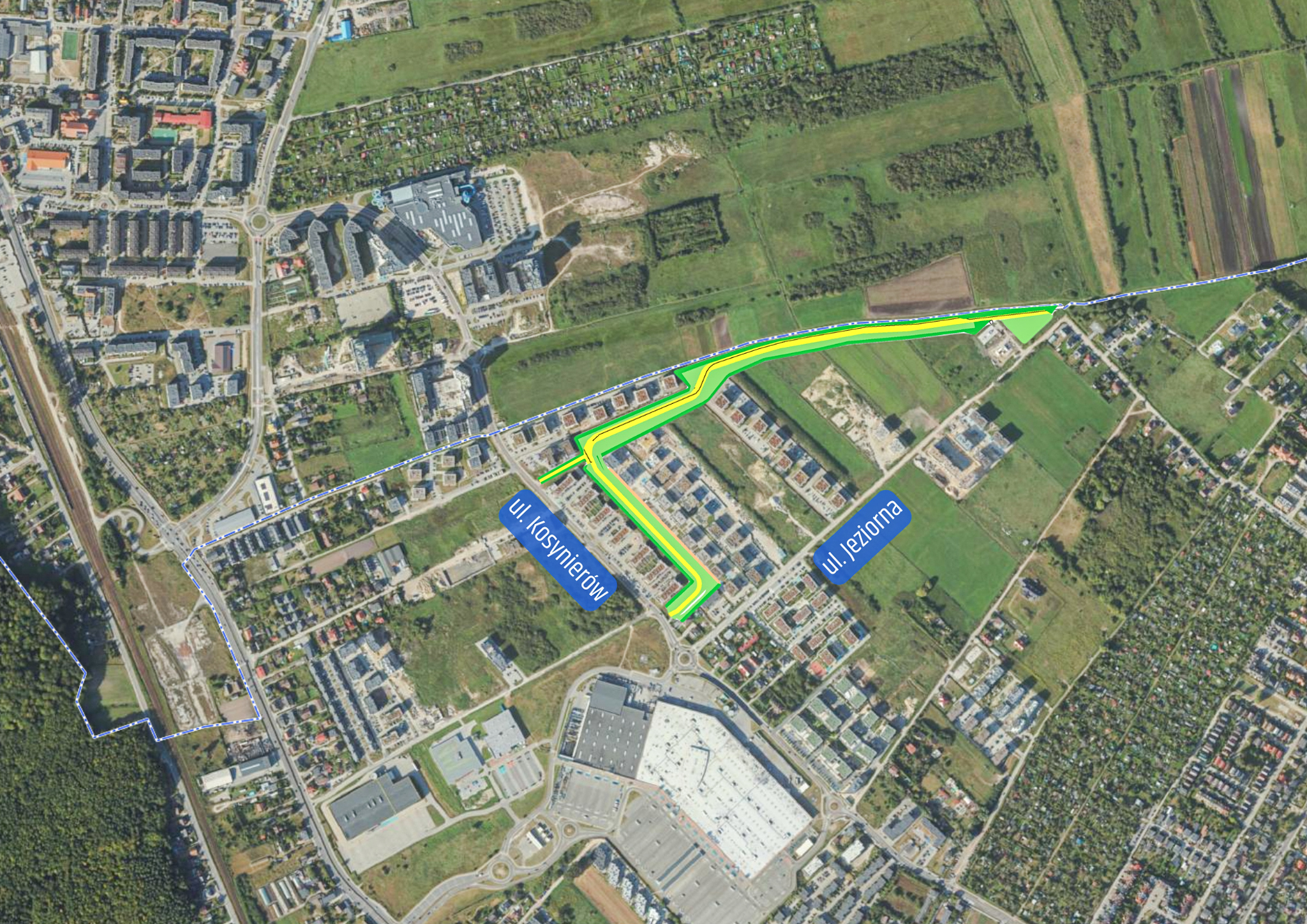

Celem przedsięwzięcia jest rozwój terenów rekreacyjnych w stosunkowo nowej tkance miasta, jaką są osiedla mieszkaniowe zlokalizowane przy ul. Jeziornej i Kosynierów. Obok planowanej ścieżki spacerowej powstanie plac zabaw z ławkami, śmietnikami, ogrodzeniem i standardowymi urządzeniami dla dzieci. Nie zabraknie też zieleni.
Inwestycja realizowana w ramach Budżetu Obywatelskiego.

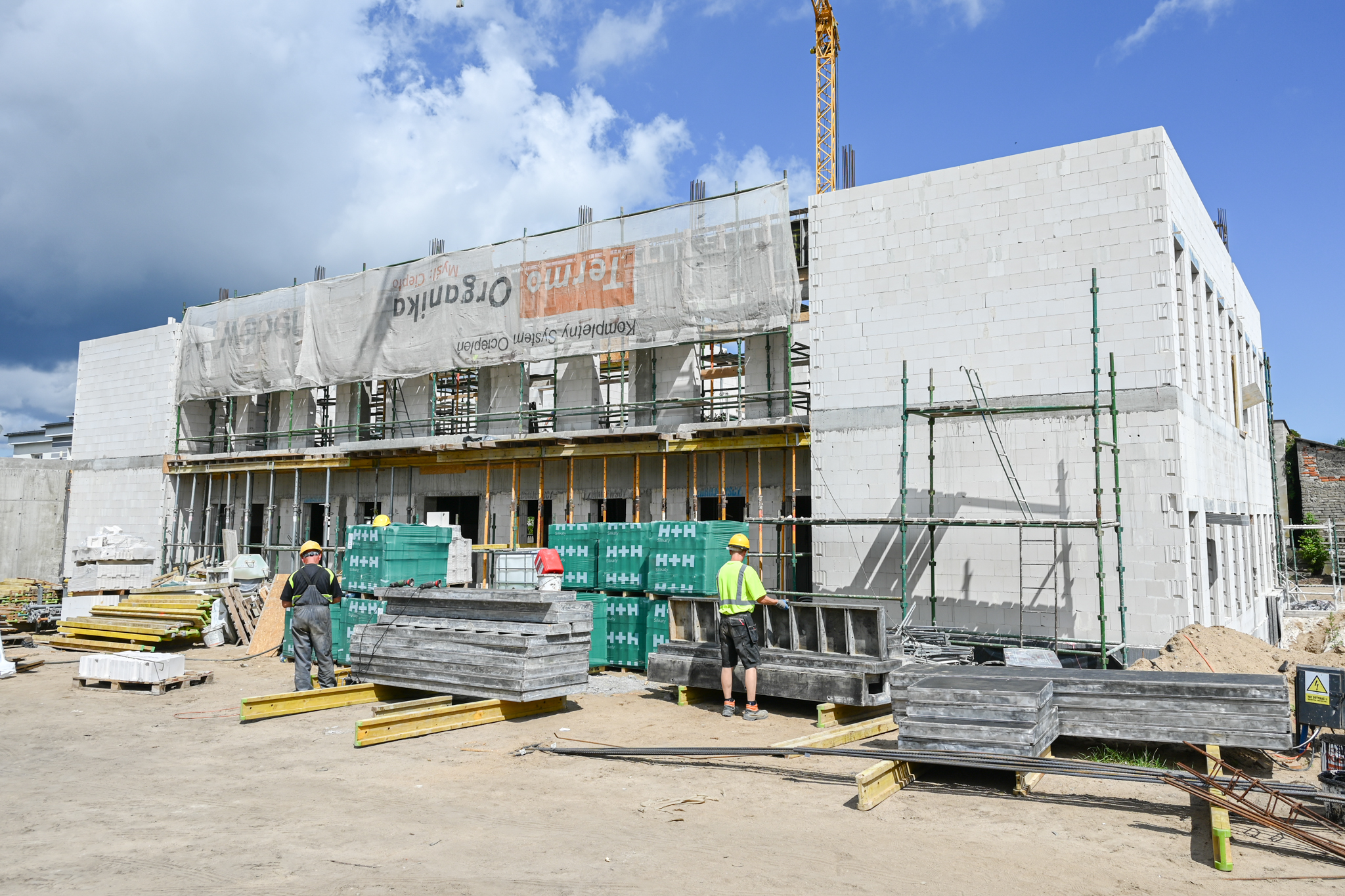

Zakończono murowanie ścian na pierwszym piętrze. Obecnie wykonywane są prace żelbetowe na tym poziomie oraz roboty instalacyjne w piwnicy.
Zgodnie z projektem w ramach inwestycji powstanie trzykondygnacyjny, podpiwniczony budynek o powierzchni użytkowej wynoszącej ponad 1400 m2. Obiekt zostanie wyposażony w niezbędny sprzęt i meble, a także w odnawialne źródła energii – takie jak instalacja fotowoltaiczna i pompy ciepła. Znajdzie się tam również winda i sanitariaty dostosowane do potrzeb osób z niepełnosprawnościami. Natomiast wokół nowej siedziby powstaną chodniki, drogi dojazdowe, ławki oraz parking. Nie zabraknie też ogrodzenia, trawników i drzew.
Wszystkie prace budowlane mają się zakończyć w marcu 2026 roku.
Wartość inwestycji to ponad 12,4 mln zł, z czego blisko 8 mln zł pokryje zdobyte przez urząd miasta dofinansowanie z programu Polski Ład.
W drugiej połowie sierpnia rozpocznie się modernizacja ul. Kilińskiego na odcinku od ul. Kosynierów do ul. Broniewskiego.
Prace obejmą remont wodociągu, który wykona spółka PEWiK, wymianę nawierzchni jezdni, chodników i krawężników, a także wyniesienie skrzyżowań z ul. Fenikowskiego, Bema, Prusa i Broniewskiego. Dodatkowo zostaną wyregulowane studzienki i wpusty uliczne.
Zakończenie robót planowane jest na grudzień tego roku.
Wykonawcą inwestycji, wartej ponad 1,2 mln zł, jest firma Usługi Ogólnobudowlane Szelbruk.

Trwa wymiana nawierzchni z kostki betonowej, obrzeża chodników oraz krawężników. Kolejnym etapem będzie modernizacja nawierzchni jezdni i odwodnienia, co poprawi komfort i bezpieczeństwo pieszych oraz kierowców.
Zakończono modernizację koła młyńskiego, realizowaną przez Przedsiębiorstwo Robót Specjalistycznych REWERS.
Trwają poszukiwania wykonawcy aranżacji świetlnych. Wciąż analizowane są możliwości montażu publicznej toalety, stworzenia dodatkowych miejsc parkingowych oraz nowych nasadzeń.
Inwestycja realizowana w ramach Budżetu Obywatelskiego.
Firma MRV Architekci zakończyła projektowanie i uzyskała pozwolenie na budowę. Trwa przygotowywanie przedmiarów i kosztorysów.
Celem inwestycji jest przekształcenie podziemnych sal w atrakcyjne miejsce wystaw i zwiedzania poprzez przeprowadzenie prac remontowych i adaptacyjnych.
Inwestycja realizowana w ramach Budżetu Obywatelskiego.
